Centrale de l'Eyssalette Commune des Orres (Hautes-Alpes)

En quoi consiste le projet ?

Ce projet d’aménagement hydroélectrique de haute-chute se situe sur la commune des Orres, dans le département des Hautes-Alpes (05).

Ce projet s’installera dans la vallée de l’Eyssalette, entre la Mazelière et Conchéran.

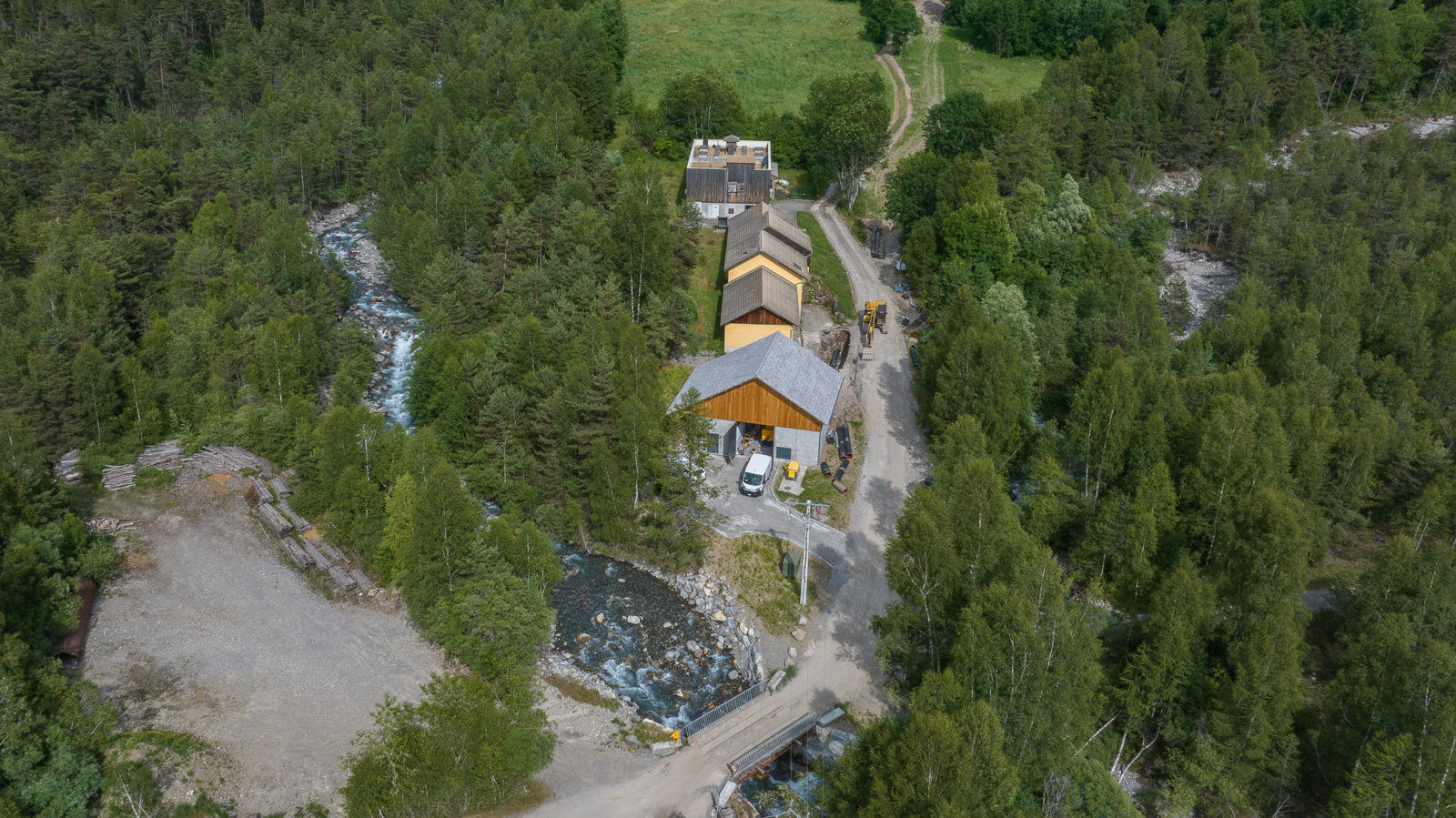

Localisation des ouvrages

Carte du projet
Cliquez sur les bulles oranges
pour plus d'information
La prise d'eau
La conduite forcée
Irrigation
Le bâtiment de production

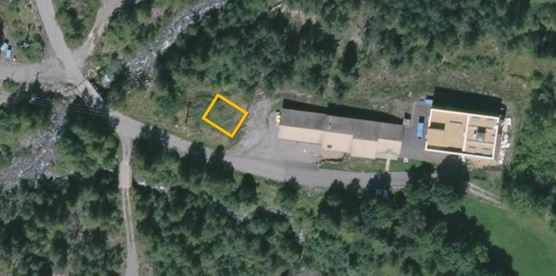

Carte du projet

La prise d'eau

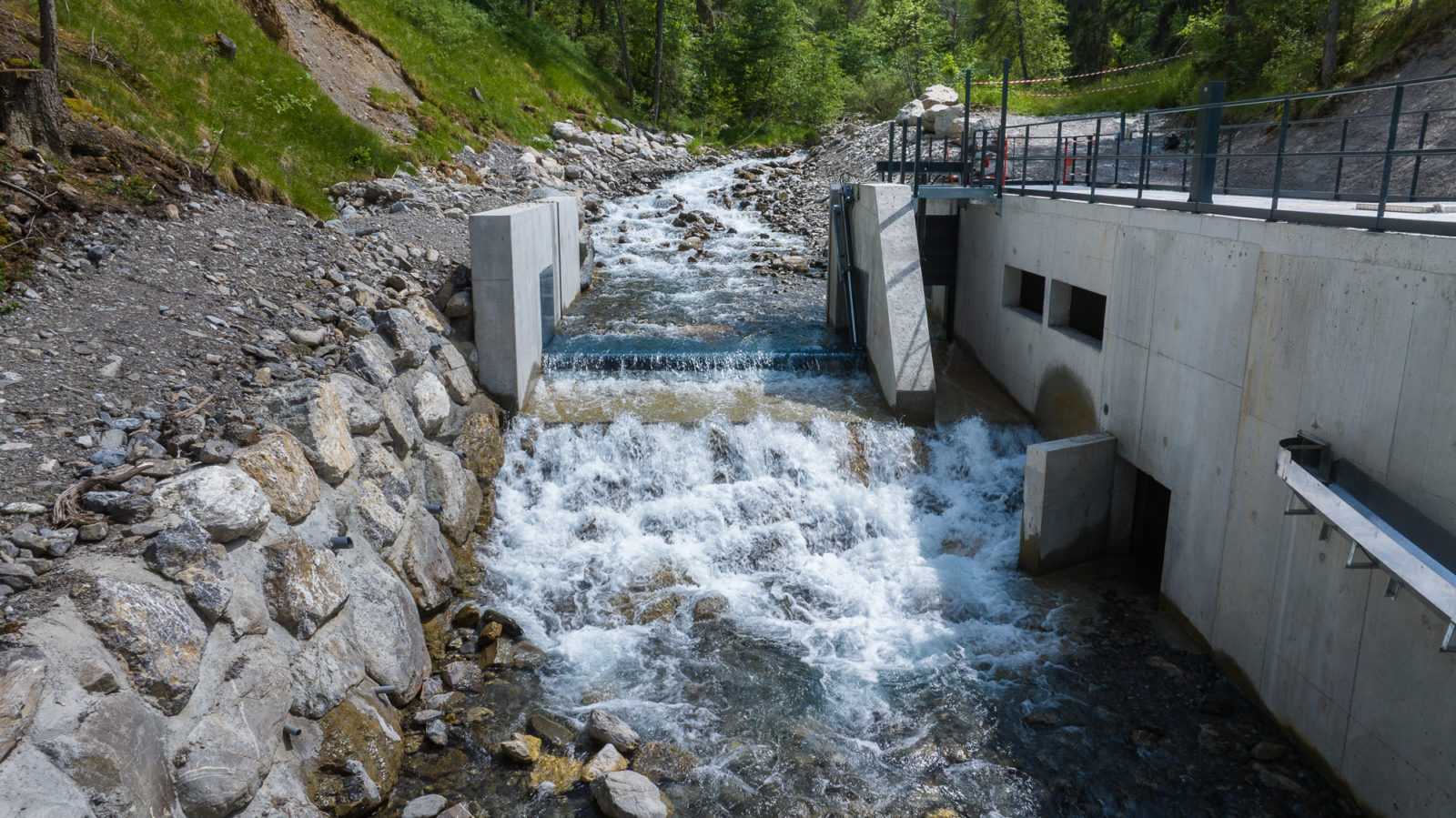

Prise d'eau

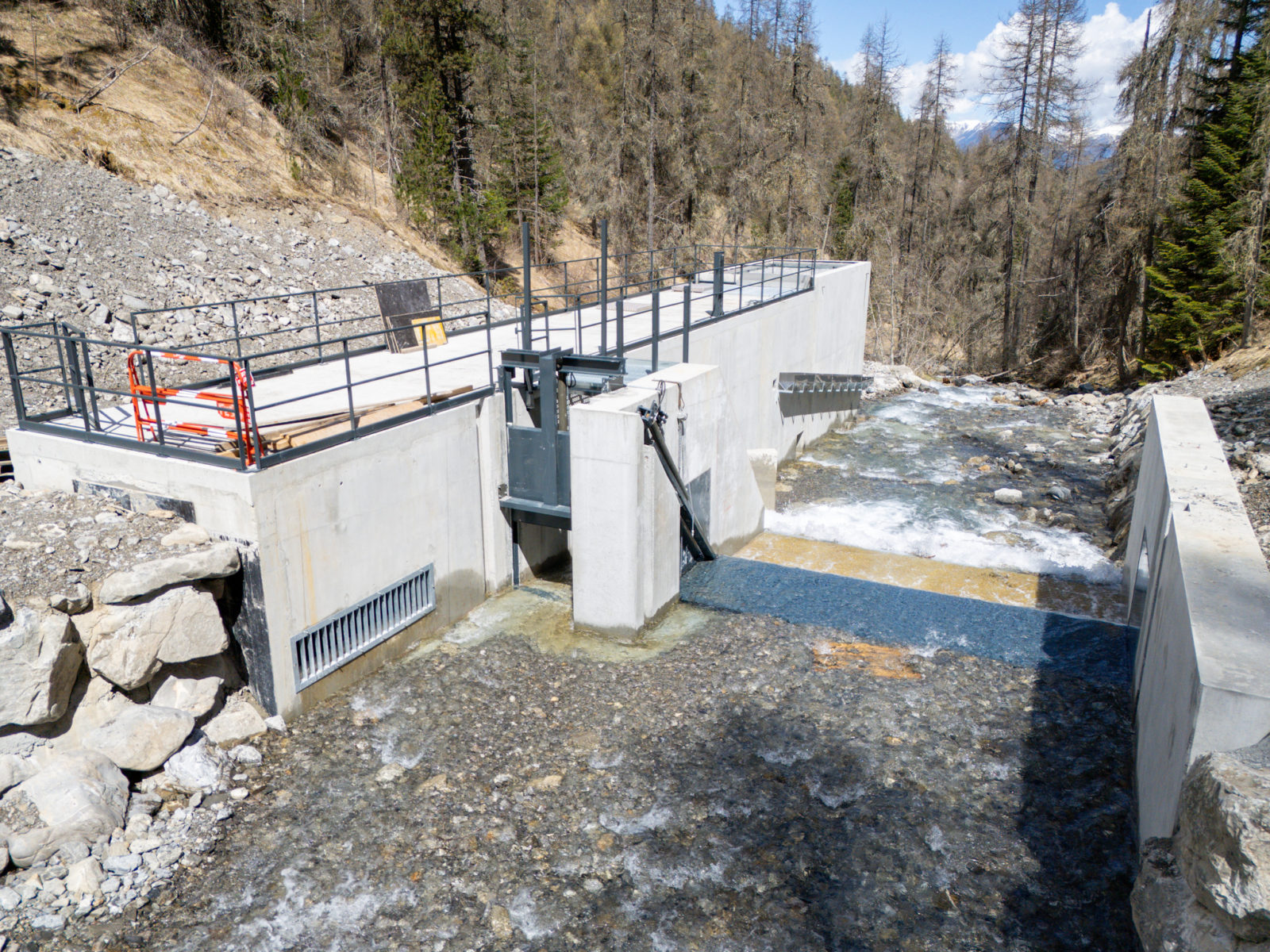

La prise d’eau sera située en amont du Pont de la Mazelière et de la Grande Rocade, en rive gauche du torrent de l’Eyssalette, à l’altitude de 1 483 m sur la commune des Orres (05).




Prise d'eau

Elle sera composée d’un seuil d’une hauteur d’environ 1,60 m de haut, constitué par une vanne à clapet. Cette vanne permet d’être totalement transparent en période de crue.





Une grille submergée en rive gauche permettra de dériver les eaux vers la chambre de mise en charge, semi-enterrée dans le talus.


La prise d’eau fonctionnera sans bassin de stockage permettant ainsi la conservation de forts débits en période de fonte des neiges. Un débit minimum dit « débit réservé » alimentera en permanence le lit du torrent afin d’assurer la continuité écologique.



La conduite forcée

Afin d’acheminer l’eau jusqu’au bâtiment de production, il est prévu d’installer une conduite forcée d’un diamètre de 60 cm, sur près de 2 550 m de long.

Conduite

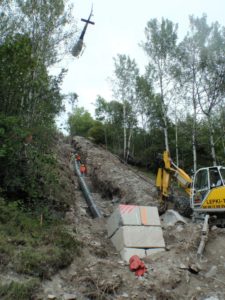

Le porteur du projet et les élus ont souhaité enterrer cette conduite sur l’ensemble de son tracé afin de l’intégrer au mieux dans le paysage. A ce titre, il est prévu d’utiliser au maximum les chemins existants, les prairie de fauches et talwegs naturels en zone boisée.



En fin de chantier, une remise en état et une re-végétalisation des terrains seront prévues afin de favoriser la reprise de la végétation. Exemple concret d’un chantier réalisé par GEG ENeR en 2017 sur la commune de BOZEL, en Tarentaise :

Irrigation

Il est prévu de faire profiter aux agriculteurs du Melezet et de Conchéran d’un droit de prélèvement en eau.

Ce droit d’eau sera délivré lors de la saison estivale afin de permettre l’arrosage des prairies de fauche, et ainsi permettre à l’activité agricole d’être plus résiliente face aux aléas climatiques (sècheresse).

L’eau sera directement prélevée sur la conduite au niveau de la Grande Rocade.

Le bâtiment de production

Le bâtiment de production sera situé à proximité immédiate de la station d’épuration de la commune, à l’altitude 1 257m.

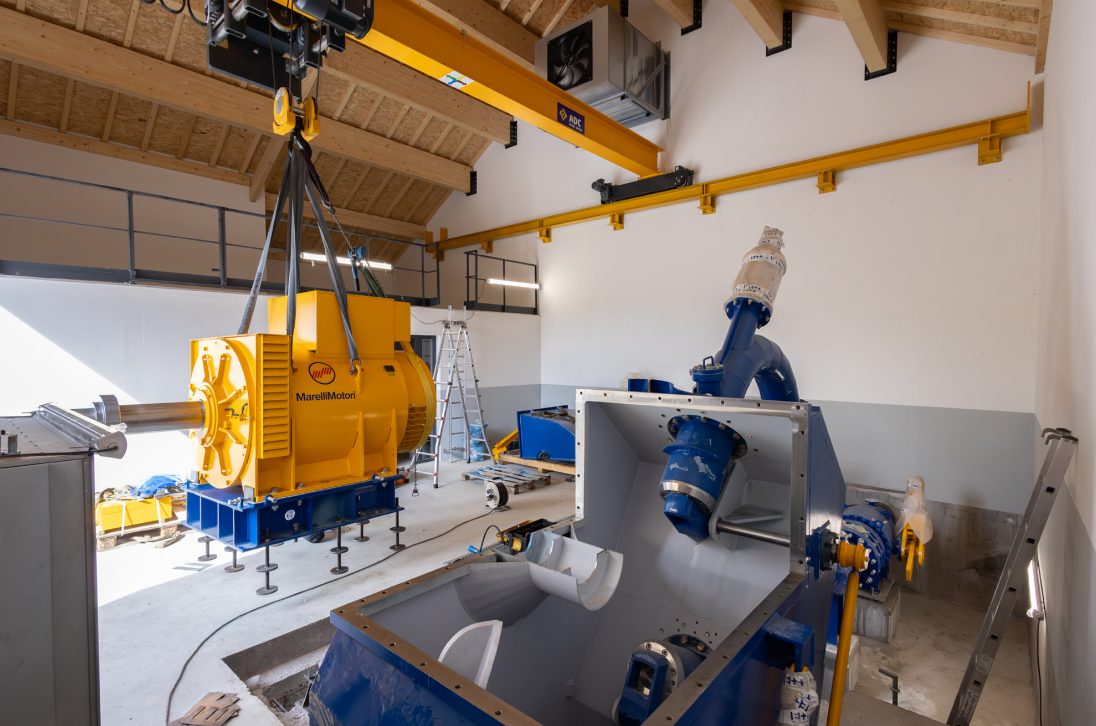

Bâtiment

La surface de plancher sera d’environ 120 m² et une hauteur d’environ 9 m.

Une attention particulière a été portée à l’architecture du bâtiment afin de l’intégrer au mieux dans son environnement.

Des mesures acoustiques de référence seront relevées avant et après travaux par un bureau d’études spécialisé afin de s’assurer du respect réglementaire en termes d’émergence sonore.



Hauteur de chute 230 Mètres
La hauteur de chute est la différence d'altitude entre le site de la prise d'eau et du bâtiment de production. La puissance du projet est proportionnelle à la hauteur de chute et au débit prélevé dans le cours d'eau.
Débit maximum prélevé 550 Litres/seconde
Auquel seront ajoutés 25 l/s (maximum) pour l'arrosage en période estivale. Il s'agit du débit maximal prélevé dans le torrent. Un débit minimum dit débit réservé alimentera en permanence le lit du torrent et permettra d'assurer la continuité écologique
280 Tonnes de CO2
évitées
par an
Source RTE : 70 g d'équivalent CO2 par kWh électrique produit
2,55 Km de conduite enterrée
Puissance installée 1 MW
Il s'agit de la puissance maximale pouvant être injectée sur le réseau par la centrale hydroélectrique
équivalent à la consommation de 820 Foyers / an
Source ADEME : Consommation nationale moyenne = 4900 kWh/foyer

Les porteurs
du projet

Ce projet est porté par la Société d’Economie Mixte GEG, via sa filiale de production GEG ENeR, par Territoire d’Energie Hautes-Alpes (TE05), et par la Commune des Orres.

Ces acteurs, à majorité de Fonds publics, possèdent une expérience de près de 20 ans en hydroélectricité : GEG ENeR est propriétaire et exploite 12 centrales de taille similaire dans les Alpes, tandis que TE05 exploite la nouvelle centrale hydroélectrique de Champoléon.

La Société Hydroélectrique de l’Eyssalette (S.H.E.), dédiée à la mise en œuvre de ce projet, a été constituée et est détenue à 51% par GEG ENeR, 44% par TE05 et 5% par la Commune des Orres.

GEG ENeR, TE05 et la commune des Orres se sont engagés dans une démarche territoriale tout au long du projet.

Co-construction du projet avec les élus,
riverains et associations locales

Maîtrise des enjeux et propositions
de mesures d’accompagnement adaptées

Concertation et communication efficace
tout au long du développement, de la construction et l’exploitation

Retombées qui profitent au plus grand nombre

GAZ ELECTRICITE DE GRENOBLE est une Société Anonyme d’Economie Mixte locale, détenue à 50% plus 1 voix par la métropole de Grenoble.

GEG Energies Nouvelles et Renouvelables (GEG ENeR) est une filiale du groupe GEG et de la Caisse des Dépôts.


Elle est dédiée au développement de projets d’énergies nouvelles et renouvelables avec un positionnement diversifié sur les filières de production hydroélectrique, photovoltaïque, éolien et biogaz.

GEG ENeR intervient à tous les stades de développement du projet : prospection, démarches administratives, études techniques, financement, suivi de chantier et exploitation/ maintenance.

Planning prévisionnel du projet

2018

etudes
  • Consultation lancée par la commune des Orres et remportée par le groupement GEG ENeR / SyMEnergie05
  • Lancement des études techniques et environnementales

2020

dossier
  • Validation du projet technique
  • Faisabilité foncière du projet
  • Etude pour l’implantation d’un réseau d’irrigation

2021

dossier
  • Dépôt du dossier de demande d’autorisation auprès de l’administration
  • Instruction du dossier par les Services de l’Etat

2023

travaux
  • Enquête publique en mairie
  • Obtention de l’arrêté préfectoral
  • Consultation des entreprises de travaux
  • Lancement des travaux préparatoires

2024

travaux
  • Lancement des travaux du bâtiment, de la conduite et de la prise d’eau

2025

service
  • Poursuite des travaux du bâtiment, de la conduite et de la prise d’eau
  • Mise en service de la centrale hydroélectrique

Localisation du projet

Pour suivre toute l’actualité du projet de la centrale hydroélectrique de l’Eyssalette, abonnez-vous à sa Lettre d’info
